CONTRALORÍA ADVIERTE PRESUNTAS DEFICIENCIAS ESTRUCTURALES EN OBRA DE DEFENSA RIBEREÑA DE S/ 77,4 MILLONES EN CHALHUANCA

0
5

Informe de control señala observaciones en la instalación de geotextiles, calidad de piedras para gaviones, control de personal y un faltante de 147 galones de combustible. Obra registra 45,76 % de avance tras más de cuatro años de ejecución.

La ejecución de la obra de defensa ribereña del río Chalhuanca vuelve a quedar bajo observación. Un informe de control de la Contraloría General de la República (CGR) advierte una serie de situaciones que podrían comprometer la calidad, estabilidad y vida útil de determinados componentes del proyecto, cuyo presupuesto actualizado alcanza los S/ 77 490 926.

La obra, ejecutada bajo la modalidad de administración directa por el Gobierno Regional de Apurímac, lleva más de cuatro años en ejecución y, según la información consignada en el documento de control, presenta un avance físico de apenas 45,76 %.

Las observaciones fueron consignadas en el Informe de Hito de Control n.° 12041-2026-CG/GRAP-SCC, correspondiente a las acciones de control realizadas entre el 19 y el 25 de agosto de 2026.

Observaciones en estructuras de protección

Uno de los principales aspectos advertidos está relacionado con la instalación de la malla geotextil en muros de concreto y gaviones. La comisión de control verificó que determinados sectores presentaban una instalación incompleta y que no se habían efectuado los empalmes o uniones entre las mallas conforme a lo requerido.

De acuerdo con el informe, estas condiciones podrían generar riesgos para la estructura, estabilidad y vida útil de la defensa ribereña, por lo que corresponde que los responsables de la ejecución adopten las medidas técnicas que correspondan.

La situación cobra especial importancia debido a la función que cumple este tipo de infraestructura frente a eventuales crecidas del río y a la protección de las zonas ubicadas en sus márgenes.

Piedras para gaviones bajo observación

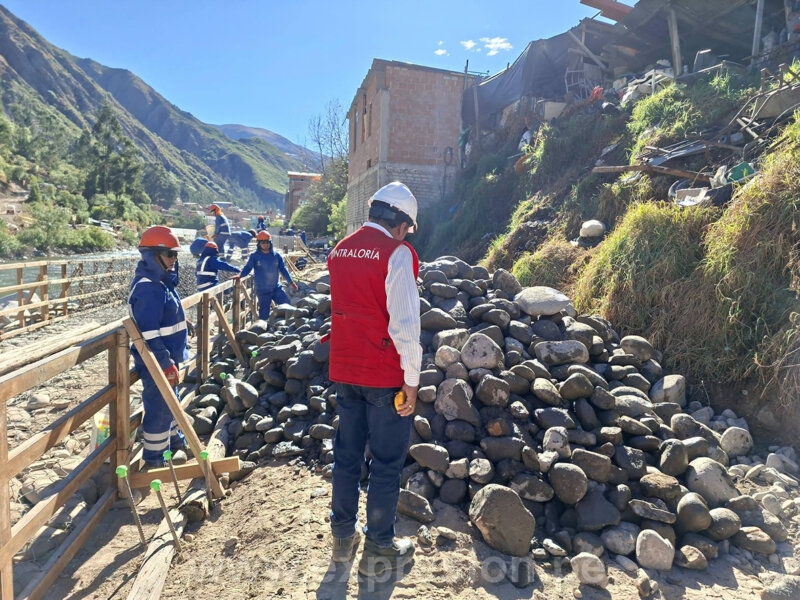

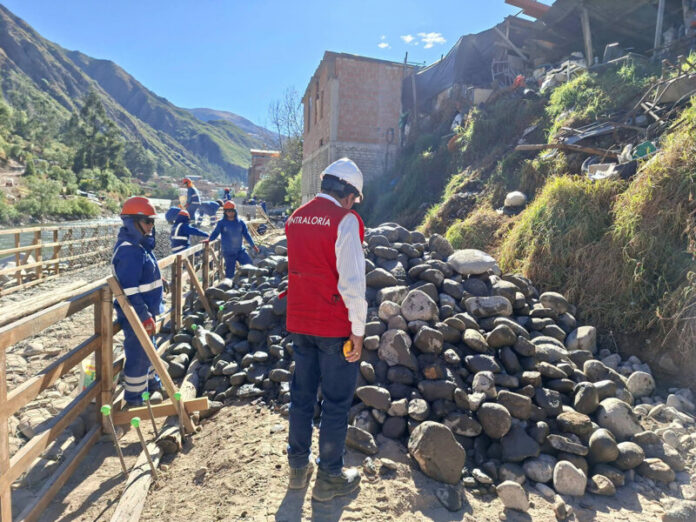

Otro de los puntos consignados por la Contraloría corresponde al material utilizado para los gaviones. Durante la inspección se habría constatado la recepción y utilización de piedras que no cumplirían con las dimensiones establecidas en el expediente técnico.

La comisión también observó que algunas piedras presentaban barro y tamaños diferentes a los requeridos, sin que se hubiera evidenciado el correspondiente control de calidad sobre el material utilizado.

A ello se sumó, según el documento de control, la ausencia del personal técnico-administrativo encargado de verificar y recibir estos materiales durante la inspección.

Para la Contraloría, estas circunstancias representan un aspecto que debe ser atendido, considerando que la calidad y características de los materiales forman parte de las condiciones técnicas necesarias para garantizar el adecuado funcionamiento de la infraestructura.

Personal contratado y registros de asistencia

El informe también pone la lupa sobre el uso del personal contratado para la obra. La comisión de control identificó a personas contratadas bajo el régimen de construcción civil, en condición de operarios o peones, que estarían realizando labores administrativas en la sede central del Gobierno Regional de Apurímac o actividades en áreas distintas a la ejecución del proyecto.

Asimismo, durante la visita se habrían encontrado registros de asistencia en los que un trabajador firmaba en representación de otros trabajadores que, según la constatación realizada, no se encontraban presentes.

La Contraloría advierte que estas situaciones podrían generar el riesgo de efectuar pagos que no correspondan y afectar el adecuado uso de los recursos públicos asignados a la obra.

Faltante de combustible

A las observaciones relacionadas con la ejecución física y el control del personal se suma un aspecto vinculado con los bienes destinados al proyecto.

Durante la inspección, la comisión de control constató un faltante de 147 galones de combustible diésel en el almacén de la obra.

Según el informe, esta situación genera el riesgo de una eventual afectación económica al presupuesto destinado al proyecto, por lo que corresponde que la administración determine las circunstancias relacionadas con la diferencia advertida y adopte las acciones de control pertinentes.

Una obra de más de S/ 77 millones bajo seguimiento

La defensa ribereña del río Chalhuanca representa una inversión pública de considerable magnitud. Sin embargo, las observaciones consignadas por el órgano de control ponen en evidencia aspectos que requieren atención por parte de los responsables del proyecto.

El documento de la Contraloría no establece, por sí mismo, responsabilidad penal o administrativa de funcionarios o trabajadores; se trata de situaciones advertidas durante una acción de control que deben ser evaluadas y, de corresponder, corregidas por la entidad ejecutora.

En ese contexto, será determinante conocer qué medidas adoptará el Gobierno Regional de Apurímac frente a las observaciones formuladas, especialmente respecto a los componentes estructurales, el control de calidad de los materiales, la asistencia del personal y la administración del combustible.

Mientras tanto, la obra continúa con un avance físico de 45,76 %, pese a superar los cuatro años de ejecución, manteniéndose bajo la atención de los mecanismos de control respecto al uso adecuado de los recursos públicos y al cumplimiento de las especificaciones previstas para una infraestructura destinada a la protección frente a las crecidas del río.
